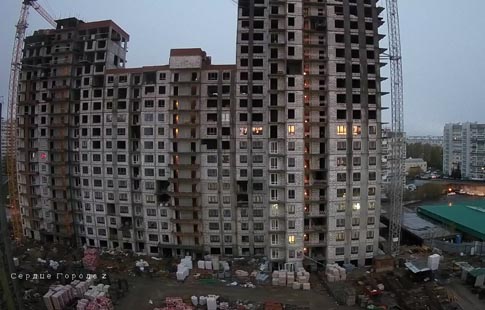

3 декабря
Проводится комплексная сдача секций 3 и 3.1 современного квартала «Сердце города» инспекции ГСН РТ.
Общая готовность объекта 98%.
Также в «Сердце города» проходят следующие работы:
1. Устройство монолитного каркаса 20-го этажа, подъезда №1, работы выполнены на 100%;
2. Устройство монолитного каркаса 21-го этажа, подъезда №1, работы выполнены на 15%;
3. Кладка наружных и внутренних стен 1-ого этажа подъезда №1, работы выполнены на 50%;
4. Кладка наружных и внутренних стен 2-ого этажа подъезда №1, работы выполнены на 76%;
5. Кладка наружных и внутренних стен 3-ого этажа подъезда №1, работы выполнены на 65%;
6. Кладка наружных и внутренних стен 4-ого этажа подъезда №1, работы выполнены на 57%;
7. Кладка наружных и внутренних стен 5-ого этажа подъезда №1, работы выполнены на 37%;
8. Кладка наружных и внутренних стен 6-ого этажа подъезда №1, работы выполнены на 30%;
9. Кладка наружных и внутренних стен 7-ого этажа подъезда №1, работы выполнены на 30%;
10. Кладка наружных и внутренних стен 8-ого этажа подъезда №1, работы выполнены на 30%;
11. Кладка наружных и внутренних стен 9-ого этажа подъезда №1, работы выполнены на 40%;
12. Кладка наружных и внутренних стен 1-ого этажа подъезда №2, работы выполнены на 30%;
13. Кладка наружных и внутренних стен 2-ого этажа подъезда №2, работы выполнены на 85%;
14. Кладка наружных и внутренних стен 3-ого этажа подъезда №2, работы выполнены на 80%;
15. Кладка наружных и внутренних стен 4-ого этажа подъезда №2, работы выполнены на 75%;
16. Кладка наружных и внутренних стен 5-ого этажа подъезда №2, работы выполнены на 40%;
17. Кладка наружных и внутренних стен 6-ого этажа подъезда №2, работы выполнены на 15%;
18. Кладка наружных и внутренних стен 7-ого этажа подъезда №2, работы выполнены на 15%;
19. Кладка наружных и внутренних стен 8-ого этажа подъезда №2, работы выполнены на 15%;
20. Кладка наружных и внутренних стен 2-ого этажа подъезда №4, работы выполнены на 95%;
21. Кладка наружных и внутренних стен 3-ого этажа подъезда №4, работы выполнены на 95%;
22. Кладка наружных и внутренних стен 4-ого этажа подъезда №4, работы выполнены на 95%;
23. Кладка наружных и внутренних стен 5-ого этажа подъезда №4, работы выполнены на 95%;
24. Кладка наружных и внутренних стен 6-ого этажа подъезда №4, работы выполнены на 95%;
25. Кладка наружных и внутренних стен 7-ого этажа подъезда №4, работы выполнены на 90%;
26. Кладка наружных и внутренних стен 8-ого этажа подъезда №4, работы выполнены на 85%;
27. Кладка наружных и внутренних стен 9-ого этажа подъезда №4, работы выполнены на 95%;
28. Кладка наружных и внутренних стен 10-ого этажа подъезда №4, работы выполнены на 15%;
29. Кладка наружных и внутренних стен 2-ого этажа подъезда №5, работы выполнены на 89%;
30. Кладка наружных и внутренних стен 3-ого этажа подъезда №5, работы выполнены на 89%;
31. Кладка наружных и внутренних стен 4-ого этажа подъезда №5, работы выполнены на 85%;
32. Кладка наружных и внутренних стен 5-ого этажа подъезда №5, работы выполнены на 62%;
33. Кладка наружных и внутренних стен 1-ого этажа подъезда №6, работы выполнены на 16%;
34. Кладка наружных и внутренних стен 2-ого этажа подъезда №6, работы выполнены на 97%;
35. Кладка наружных и внутренних стен 3-ого этажа подъезда №6, работы выполнены на 95%;
36. Кладка наружных и внутренних стен 4-ого этажа подъезда №6, работы выполнены на 95%;
37. Кладка наружных и внутренних стен 5-ого этажа подъезда №6, работы выполнены на 95%;
38. Кладка наружных и внутренних стен 6-ого этажа подъезда №6, работы выполнены на 85%;
39. Кладка наружных и внутренних стен 7-ого этажа подъезда №6, работы выполнены на 60%;
40. Кладка наружных и внутренних стен 8-ого этажа подъезда №6, работы выполнены на 50%;
41. Кладка наружных и внутренних стен 9-ого этажа подъезда №6, работы выполнены на 50%;
42. Кровля подъезда №6, работы выполнены на 95%;
43. Монтаж оконных блоков, подъезд №6, работы выполнены на 35%;
44. Внутренние отделочные работы подъезд №3, работы выполнены на 99%;
45. Внутренние отделочные работы подъезд №3.1, работы выполнены на 99%;
46. Монтаж внутренних систем электроснабжения подъезда №3 и 3.1, работы выполнены на 100%;
47. Монтаж внутренних систем водоснабжения подъезда №3 и 3.1, работы выполнены на 100%;
48. Монтаж систем вентиляции подъезда №3 и 3.1, работы выполнены на 100%;
49. Монтаж систем канализации подъезда №3 и 3.1, работы выполнены на 100%;
50. Монтаж внутренних систем отопления подъезда № 3 и 3.1, работы выполнены на 100%;
51. Монтаж слаботочных систем подъезда № 3 и 3.1, работы выполнены на 99%;
52. Витражное остекление, работы выполнены на 98%;
53. Монтаж лифтов, работы выполнены на 98%;
54. Декоративный фасад, работы выполнены на 90%;
55. Благоустройство, работы выполнены на 99%;
56. Устройство металлических ограждений, работы выполнены на 100%.
57. Наружное освещение, работы выполнены на 100%;
58. Монтаж оконных блоков подъезда №6, работы выполнены на 10%.
