14 октября

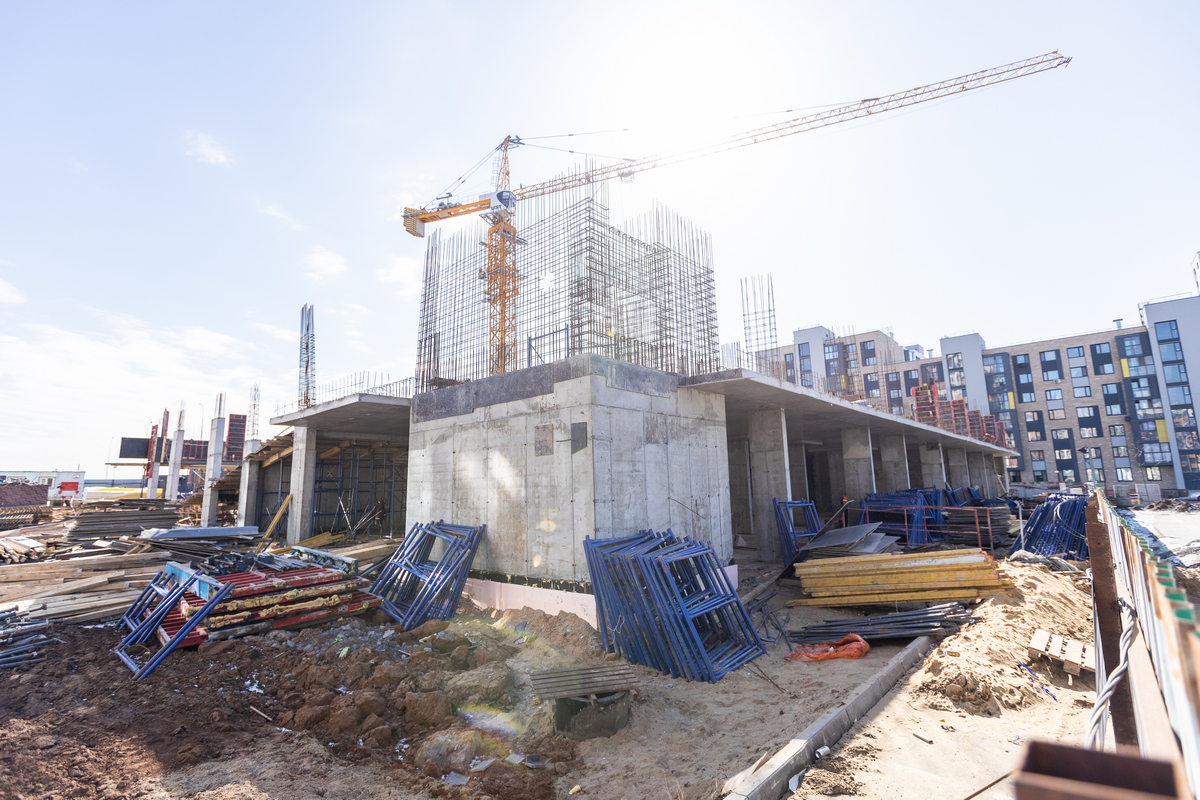

В 3 доме центра городской жизни «Притяжение» проходят следующие работы:

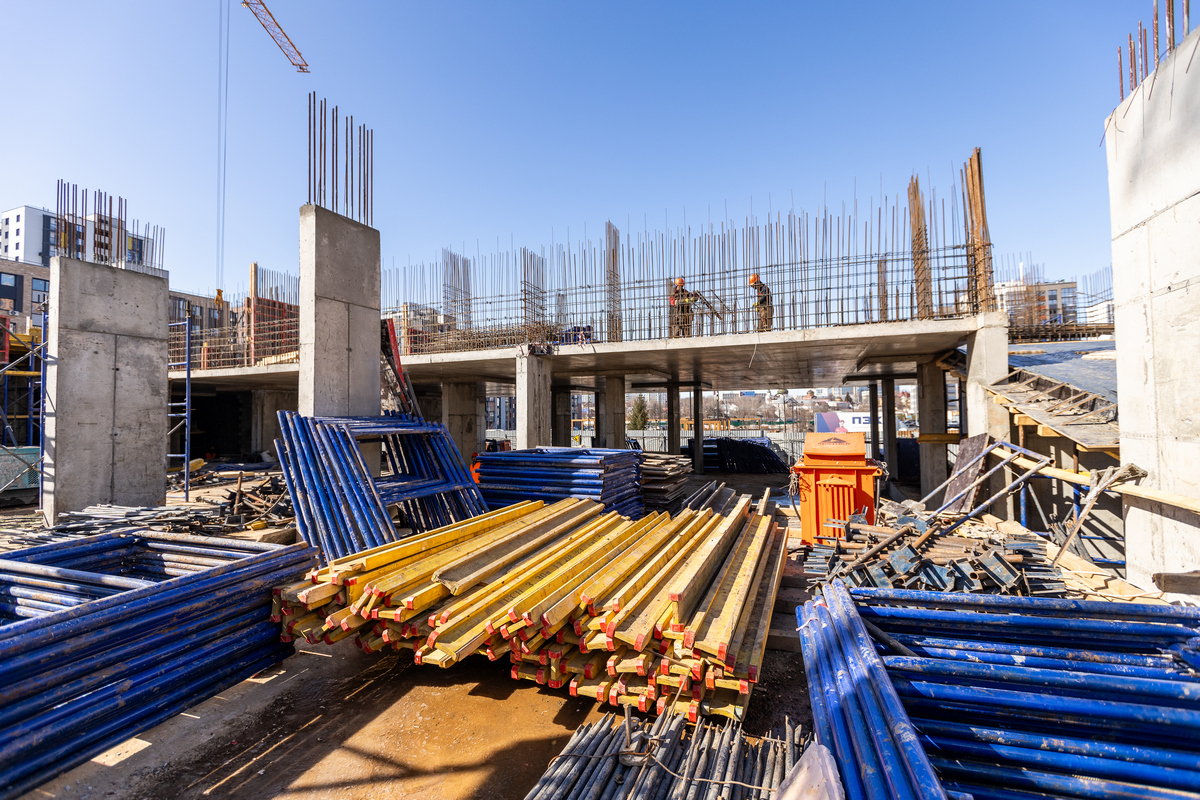

1. Бетонирование стен и пилонов 9 этажа, подъезда №6, работы выполнены на 100%;

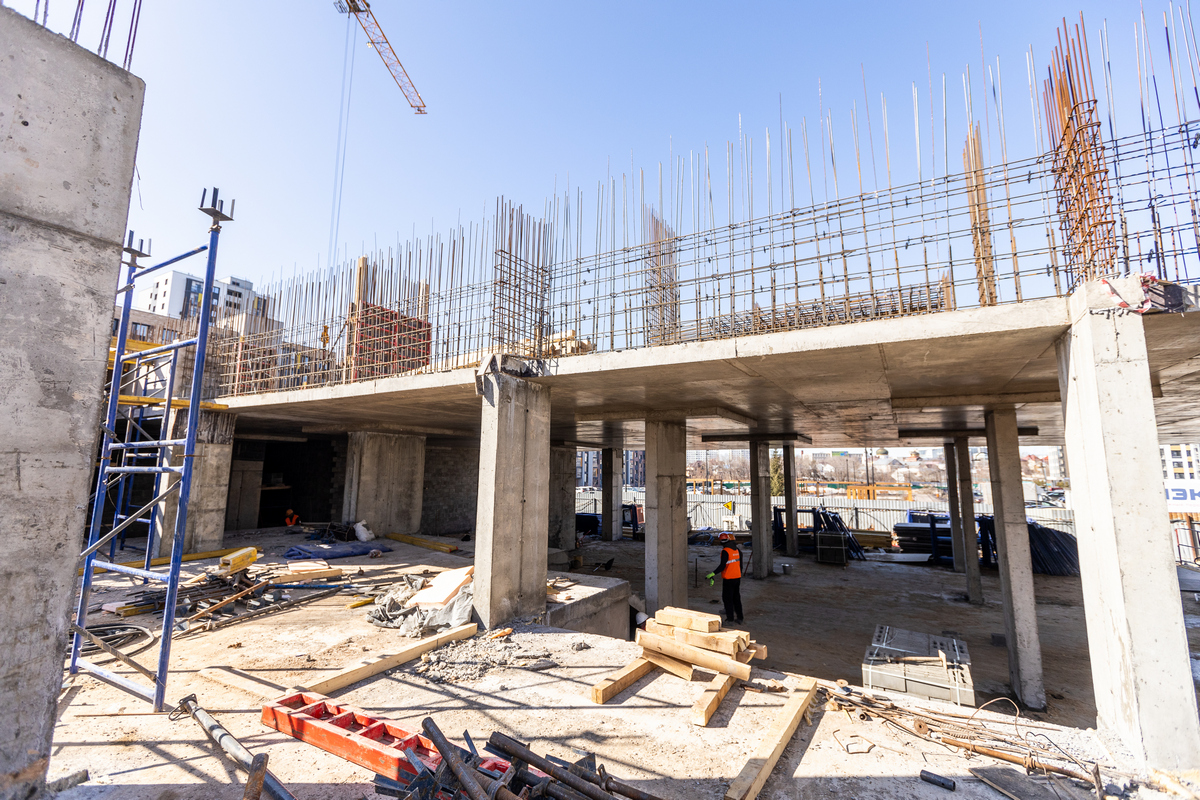

2. Монтаж опалубки плиты перекрытия 10 этажа, подъезда №6, работы выполнены на 90%;
3. Армирование стен и пилонов 9 этажа, подъезда №4 и №5, работы выполнены на 100%;
4. Армирование пилонов и парапета кровли подъезда №2 и №3, работы выполнены на 100%;
5. Кладка наружных и внутренних стен 2 этажа, подъезда №1, работы выполнены на 98%;
6. Кладка наружных и внутренних стен 3 этажа, подъезда №1, работы выполнены на 95%;
7. Кладка наружных и внутренних стен 4 этажа, подъезда №1, работы выполнены на 40%;
8. Кладка наружных и внутренних стен 5 этажа, подъезда №1, работы выполнены на 40%;
9. Кладка наружных и внутренних стен машинного отделения и парапета, подъезда №1, работы выполнены на 98%;
10. Кладка наружных и внутренних стен 2 этажа, подъезда №2, работы выполнены на 60%;
11. Кладка наружных и внутренних стен 3 этажа, подъезда №2, работы выполнены на 38%;
12. Кладка наружных и внутренних стен 2 этажа, подъезда №3, работы выполнены на 45%;
13. Кладка наружных и внутренних стен 3 этажа, подъезда №3, работы выполнены на 38%;
14. Кладка наружных и внутренних стен 2 этажа, подъезда №4, работы выполнены на 50%;
15. Кладка наружных и внутренних стен 3 этажа, подъезда №4, работы выполнены на 42%;
16. Кладка наружных и внутренних стен 2 этажа, подъезда №5, работы выполнены на 47%;
17. Кладка наружных и внутренних стен 3 этажа, подъезда №5, работы выполнены на 35%;
18. Кладка наружных и внутренних стен 2 этажа, подъезда №6, работы выполнены на 77%;
19. Кладка наружных и внутренних стен 3 этажа, подъезда №6, работы выполнены на 47%.
В 4 доме центра городской жизни «Притяжение» проходят следующие работы:

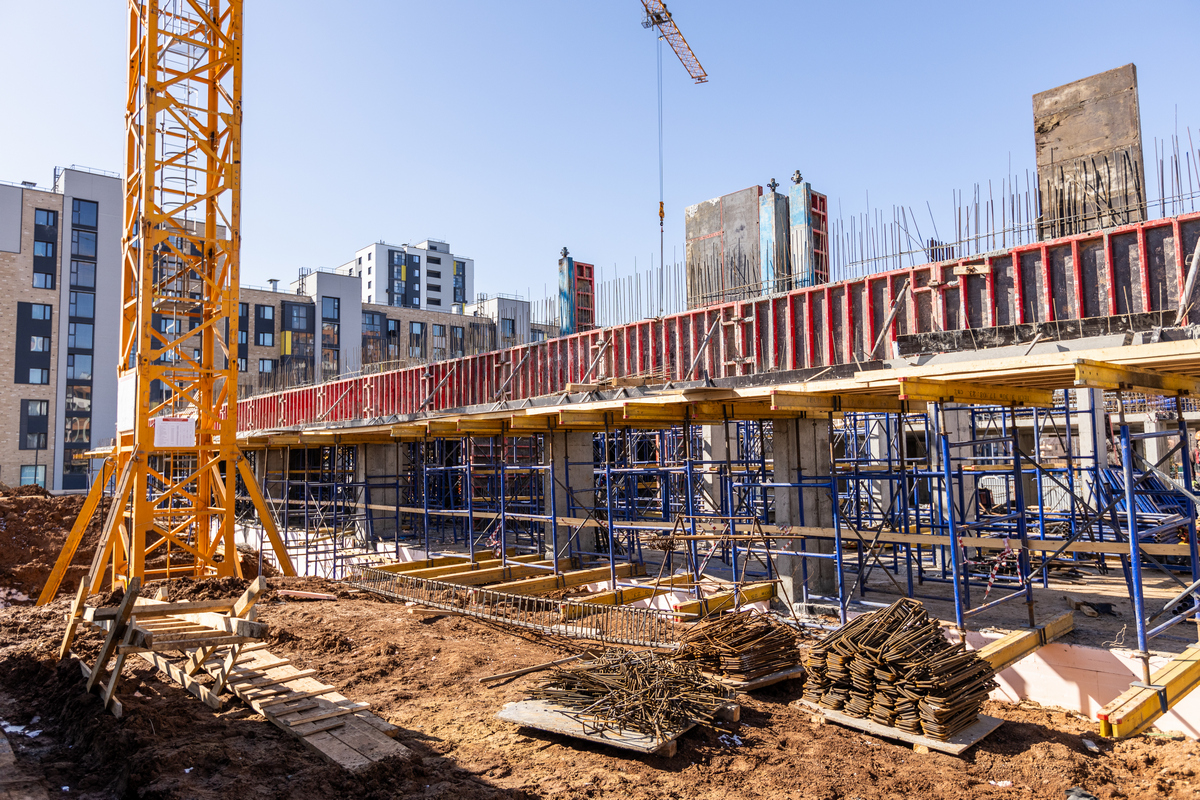

1. Бетонирование стен и пилонов 13 этажа, дома №4, работы выполнены на 100%;
2. Монтаж опалубки плиты перекрытия 14 этажа, работы выполнены на 95%;
3. Кладка внутренних стен подвала, работы выполнены на 5%;
4. Кладка наружных и внутренних стен 3 этажа, дома №4, работы выполнены на 70%;
5. Кладка наружных и внутренних стен 4 этажа, дома №4, работы выполнены на 65%;
6. Кладка наружных и внутренних стен 7 этажа, дома №4, работы выполнены на 25%.
